450MW 山形遊佐洋上風発電プロジェクト

Yamagatawa Yuza Offshore wind JP

日本は、洋上風力発電の導入を加速させており、その象徴的なプロジェクトの一つが山形遊佐洋上風発電プロジェクトです。本事業は、日本政府が進める第3回洋上風力発電入札(通称:ラウンド3)の一環として実施され、2030年までに10GW、2040年までに30~45GWの洋上風力発電容量を確保するという国家目標達成に向けた重要なステップとなります。

本プロジェクトの総発電容量は450MWに達し、着床式洋上風力発電として日本の電源構成の脱炭素化に大きく貢献するとともに、地域産業の発展や経済活性化を促進することが期待されています。この記事では、プロジェクトの詳細、スケジュール、推定されるCAPEX&OPEXについて詳しく解説します。

プロジェクト概要

プロジェクト名山形遊佐洋上風発電事業
開発事業者山形遊佐洋上風力合同会社
コンソーシアム丸紅株式会社
関西電力株式会社
BP Iota Holdings Limited
東京ガス株式会社
株式会社丸高
設置場所山形県遊佐町沖合
発電方式着床式洋上風力発電
風車機種Siemens Gamesa Renewable Energy(SGRE)製
供給価格3.0円/kWh
発電容量450MW(15MW × 30基)
建設開始2027年11月(陸上)、2029年3月(洋上)
運転期間2030年6月~2055年
出典:経済産業省資源エネルギー庁公開資料より作成

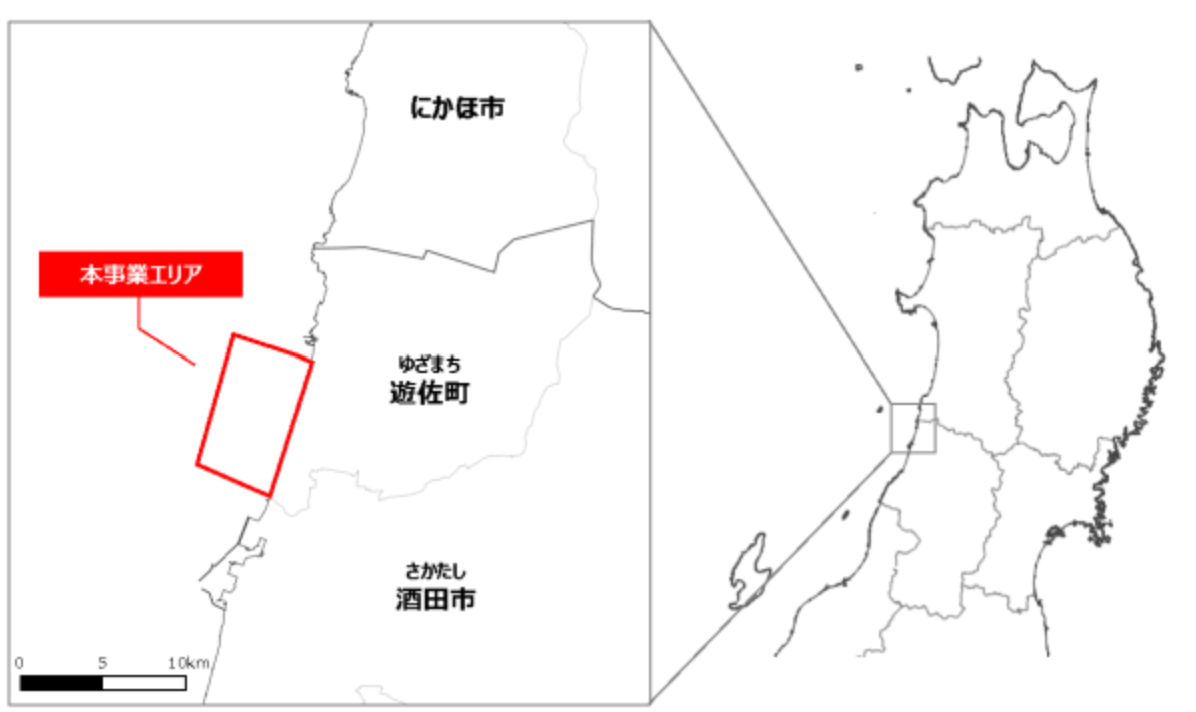

設置場所

Yamagata Yuza Location JP
出典:丸紅株式会社プレスリリースより

コンソーシアム構成員

丸紅株式会社

  • 国内で随一の洋上風力の実績を有する大手総合商社

関西電力株式会社

  • 国内最大規模の電力会社

BP Iota Holdings Limited

  • 世界トップクラスの国際エネルギー会社

東京ガス株式会社

  • 新電力トップ、国内最大のガス会社

株式会社丸高

  • 庄内地域を基盤とする地域最大級の総合建設会社

事業実施体制

建設期間中

Yamagawa Yuza Const Organization
出典:経済産業省資源エネルギー庁公開資料より

操業期間中

yamagata yuza operation organization
出典:経済産業省資源エネルギー庁公開資料より

プロジェクトスケジュール

  1. 開発・設計フェーズ(2024年~2027年)
    • 2024年12月:公共入札の受注
    • 環境影響評価、風況、波浪、海底地質調査
    • 地元協議・調整
    • ウィンドファーム認証、工事計画届
  2. 建設フェーズ(2027~2030年)
    • 2027年11月:陸上変電所と送電インフラの建設
    • 2029年3月:洋上基礎とケーブルの設置
    • 2029年7月:風車の組立と設置
  3. 運用・保守フェーズ(2030年~2055年)
    • 風車の維持管理:SGRE
    • 運転管理(BOP):SPC
  4. 撤去・再発電フェーズ(2055年以降)
Yamagata Yuza schedule jp
出典:経済産業省資源エネルギー庁公開資料より

CAPEX & OPEX 推定

資本支出(CAPEX)と運用支出(OPEX)を、2024年10月のNEDO洋上風力発電コストモデルを参照に算出しました。

山形遊佐洋上風発電プロジェクト資本支出(CAPEX)の推定は約1855億円で、運用コスト(OPEX)は年間約32億円と推定されます。

📌 CAPEX 内訳 (450MW)

資本費の構成推定費用 (億円)
風車1020
基礎&施工705
変電所 & 系統接続 等130
合計1855
出典:2024年10月のNEDO洋上風力発電コストモデルを参照に算出

まとめ

山形遊佐洋上風発電プロジェクトは、日本の再生可能エネルギー推進における重要なマイルストーンとなります。持続可能性、経済発展、技術革新に重点を置き、日本の洋上風力発電の拡大に向けた礎を築きます。

📚 もっと深く知りたい方へ:J-WIND Timesの注目カテゴリーをチェック!

💡テクノロジー&イノベーション – 次世代タービンから浮体式技術まで、最前線を解説

🔍市場動向・分析 – 再エネ投資の「次の一手」を見極める最新トレンドを網羅

🏛 政策・規制]– 入札制度からFIP改革まで、日本のルールを読み解く

⚙️プロジェクト – 日本全国の洋上風力プロジェクトの進捗・裏側に迫る

上部へスクロール
